自“大干一百天 沖刺年目標”攻堅行動實施以來,集團上下以會(huì )戰的意識、大戰的作風、決戰的姿態,緊盯23個重點項目和25項重點工作,細化措施,奮力攻堅,在集團上下形成你追我趕、奮勇?tīng)幭鹊牧己脩B(tài)勢,全面打好打響沖刺收官之戰。
市政工程奮力沖刺

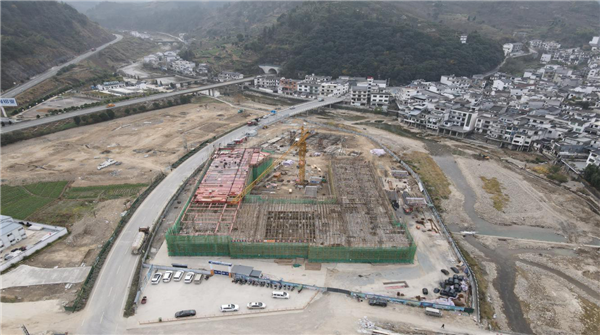

在歙縣布射大道的施工現場機器轟鳴、車輛穿梭,工人們正在加緊實施土方回填、管道掩埋、路基夯實,一派熱火朝天的繁忙景象。百日攻堅期間,集團下屬市政公司19個重點項目搶抓晴好天氣和時間節點,如火如荼建設,奮力沖刺年任務。當前新安江大道、足球場、七川北路一期、紫陽北路、三江口(太平橋-漁粱)、豐樂(lè )河南岸等項目已提前竣工。至11月底徽投集團已完成市政工程項目固定資產投資7.36億元,預計年底可完成固定資產投資8.2億元。
徽投鴻瑞砂石生產基地全面開工建設

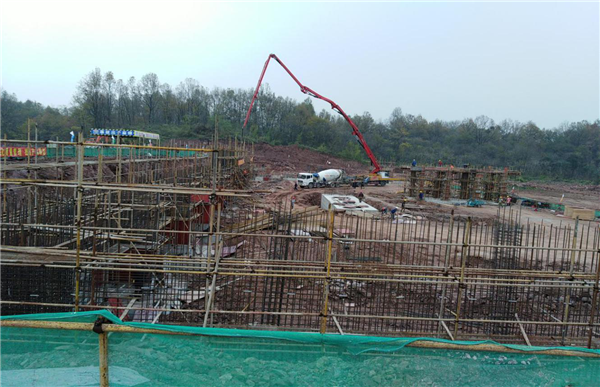

黃山徽投鴻瑞砂石生產基地項目總投資1億元,新建年產60萬噸的砂石加工生產線及配套基礎設施建設。集團下屬新安建材公司全力克服各類不利因素影響,采取倒排工期、掛圖作戰、組建施工突擊隊等形式,加快項目實施。目前已完成廠房主體工程樁基、200米擋墻澆筑任務,砂石基地建設穩步推進。
湖田山景區重點項目加快攻堅

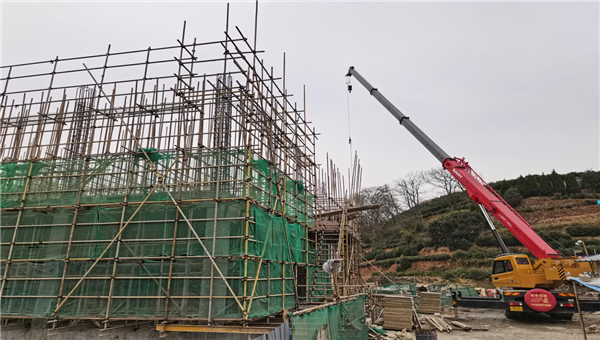

湖田山項目公司持續加大瓶頸問題的攻堅力度,全力以赴抓進度、搶工期。當前,景區山下的游客中心二層梁板澆筑已完成,正持續推進后續工序的施工,預計春節前實現封頂;生態停車場已完成土方回填量的70%;山上的紫陽索道、貨運索道及施工便道正在同步加緊實施。
城區備用水源項目持續推進

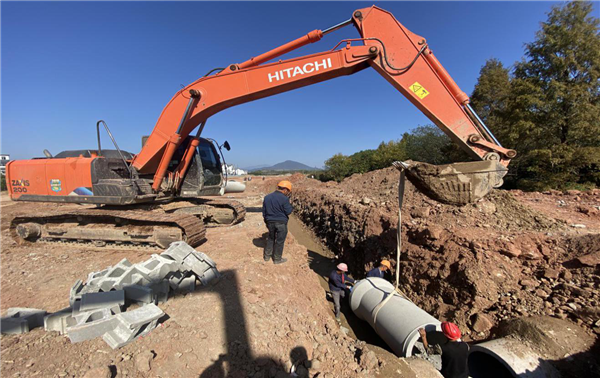

歙縣城區備用水源項目總投資1.56億元,建成后預計每日可實現5萬噸飲用水的應急供應。自來水公司緊盯工期、壓實責任、強化推進,項目建設一天一變樣。目前已完成取水泵房主體工程量的85%,泵房水池粉刷、頂柱扎筋、立模等工作正持續推進。
秋糧收購工作平穩有序

糧購公司統籌抓實抓細各項工作,秋糧收購工作全面展開。當前4號倉1200噸秋糧已順利完成入庫,1號倉入庫量已超30%,整體收購平穩有序,預計12月中旬可全面完成收購任務。
深化改革任務圓滿完成
按照縣委、縣政府深化國有企業改革部署,“百日攻堅”大會(huì )戰期間,集團成立工作專班,有力有序推進歙縣住房保障開發有限公司重組并入和歙縣斯干苗圃改制并入工作,現已圓滿完成,為集團發展添磚加瓦。
沖刺緊要關頭
每一位徽投人
鼓足勁頭、咬定目標
正向著“百日攻堅”勝利邁進!
